当前位置:天天建筑库建筑考试一级建造师考试一级建造师考试真题一级建造师考试真题:专业工程管理与实务06年冶炼工程管理与实务真题及答案

06年冶炼工程管理与实务真题及答案

05-20 14:24:23  浏览次数:621次  栏目:一级建造师考试真题:专业工程管理与实务
标签:试题,题库,真题下载, 06年冶炼工程管理与实务真题及答案,http://www.ttjzk.com

2006 年度全国一级建造师执业资格考试试卷
专业工程管理与实务
(冶炼)

应考人员注意事项
本试卷科目代码为“4",请将此代码和应考人员信息填涂、填写在答题卡相应栏目上。全卷共三大题,全部在答题卡上作答。其中第一、二大题为客观题,共30 题,连续编号,请按题号在答题卡上将所选选项对应的字母涂黑;第三大题共5 题,请在答题卡的指定区域内作答,不得将答案写出黑框之外,否则会影响考试成绩。
本试卷所有填涂部分请使用2B 铅笔,书写部分请使用黑色钢笔或签字笔。
在试卷上作答无效。

一、单项选择题(共20 题,每题l 分。每题的备选项中,只有l 个最符合题意)

1.在潮湿多雨的南方建设冶炼厂,电气线路敷设时宜采用( )。
A.夹板配线
B.槽板配线
C.瓷瓶配线
D.卡钉配线

2.在制定大型设备基础施工方案时,先安排大型设备基础,后安排厂房的是( )施工方案。
A.敞开式
B.封闭式
C.综合式
D.单件式

3.预埋地脚螺栓时,拆除露在设备基础外面的固定架应在浇筑混凝土强度达到( )后才可进行。
A.50%
B.60%
C.1%
D.75%

4.冶炼专业安装工程中,许多管道需进行酸洗,在具备冲洗的条件下,管道酸洗应在( )进行。
A.管道配制前
B.管道配制过程中
C.管道配制完毕后
D.系统无负荷试运转以后

5.仪表线路敷设时,补偿导线连接宜采用( )。
A.元腐蚀性焊药焊接
B.压接
C.卡套式接头连接
D.专用接头连接

6.仪表系统经负荷试运行合格后,施工单位即可向( )交工。
A.生产单位
B.承包单位
C.设计单位
D.监理单位

7.大多数铜冶炼厂的生产方法是直接处理转炉生产的( )。
A.固态粗铜
B.液态楹铜
C.固态精铜
D.液态精铜

8.若加热炉炉顶耐火浇筑料设计抗压强度为30MPa,当浇筑料抗压强度达到( )MPa 时,方可拆除其底模板。
A.13
B.21
C.24
D.27

9.《中华人民共和国水污染防治法》规定,禁止在水库( )以下的滩地和岸坡堆放、存贮固体废弃物和其他污染物。
A.设计水位线
B.常年水位线
C.最高水位线
D.最低水位线

10.焊缝内在质量检测时,常用的无损检测方法有射线(x 射线或γ射线)透视和( )。
A.磁粉探伤
B.超声波探伤
C.着色探伤
D.金相试验

。www.ttjzk.com

11.对液压系统的系统压力进行调试时,应从压力调定值最高的( )开始。
A.主溢流阀
B.主回油阀
C.主进油阀
D.支回路压力阀

12.工业炉窑使用的酸性耐火材料主要有( )和锆英石砖。
A.磋满
B.镁砖
C.镁铝砖
D.白云石砖

13.某单位在人口集中地区焚烧废旧橡胶轮胎,所在县人民政府环保局依《中华人民共和国大气污染防治法》第五十七条文规定,责令其停止焚烧,并处以( )罚款。
A.2 万元以上
B.2 万元以下
C.200 元以上
D.200 元以下

14.机械设备安装时,其地脚螺栓在预留孔中的任一部分与孔壁的距离应大于( )mm。
A.5
B.10
C.15
D.20

15.工业自动化仪表系统调试的项目包括:检测系统的调试、调节系统的调试、报警系统的调试和( )的调试。
A.联锁系统
B.手动操作系统
C.附加机构系统
D.伺服系统

16.采用线形锁布设平面控制网时,线形锁的布设宜近于( )。
A.弧形
B.圆形
C.折线
D.直伸

17.当钢材的表面有锈蚀、麻点或划痕缺陷时,其深度不得大于该钢材厚度( )的二分之一。
A.正允许偏差
B.负允许偏差
C.相对偏差
D.绝对偏差

18.一设备基础基坑槽长宽为l6.6×5.4m,由于地下水位偏高,设计要求降低地下水位5m深,若采用轻型井点降水,合理的井点布置为( )。
A.环型布置
B.单排线状
C.双排线状
D.点式布置

19.打桩过程中,若桩端位于一般土层时,停止锤击桩的控制原则是( )。
A.以控制桩端设计标高为主,贯入度为辅
B.以贯人度控制为主,桩端标高为辅
C.仅控制桩端设计标高
D.控制每阵10击的贯入度

20.工业项目设计方案的优化工作应通过( )两级评审来加以保证。
A.设计单位和业主
B.设计单位和施工单位
C.设计单位和监理单位
D.业主和监理单位 。www.ttjzk.com

二、多项选择题(共l0 题,每题2 分。每题的备选项中,有2 个或2 个以上符合题意,至少有1 个错项。错选,本题不得分;少选,所选的每个选项得0.5 分)

21.机械设备试运行过程中,应注意检查设备各部件在运行中的( )。
A.噪音
B.温度
C.振动
D.泄漏
E.齿轮间隙

22.高强度螺栓的轴力与高强度螺栓的( )有关。
A.扭矩
B.螺栓直径
C.扭矩系数
D.加工精度
E.结合面摩擦系数

23.液压系统管道配制时,管道的连接方式有( )。
A.螺纹连接
B.承插式连接
C.法兰连接
D.焊接
E.环氧树脂黏接

24.火法精炼锡采用( )方法除掉杂质。
A.溶折
B.熔折
C.解析
D.凝析
E.气析

25.冶炼工程自动化控制系统调整及试运行时,与电气设备有关的( )等装置均应投入运行。
A.能源介质
B.冷却系统
C.环保系统
D.润滑系统
E.保护系统

26.对工程建设项目设计总体方案进行审核时,应重点审核( )等内容。
A.设计依据
B.设计参数
C.三废处理
D.设备的结构造型
E.工艺流程

27.《中华人民共和国大气污染防治法》第三十七条规定,向大气排放( )的,须报经当地环境保护行政主管部门批准。
A.烧结尾气
B.转炉气
C.电石气
D.电炉法黄磷尾气
E.有机烃类尾气

28.根据《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》,变压器、电抗器到达现场后,可不进行器身检查的情形有:( )。
A.制造厂规定可不进行器身检查者
B.监理工程师同意可不进行器身检查者
C.安装单位编制的施工方案中说明可不进行器身检查者
D.容量为l000KVA 及以下,运输过程中无异常情况者
E.就地生产仅作短途运输的变压器、电抗器质量符合要求且运输过程正常者

29.关于混凝土灌注桩成孔控制深度,下列要求中正确的是( )。
A.摩擦桩应以设计桩长控制成孔深度
B.端承摩擦桩必须保证设计桩长及桩端进入持力层深度
C.采用锤击法成孔的摩擦型桩,桩管入土控制应以贯入度为主,以标高控制为辅
D.端承型桩采用挖掘成孔,必须保证桩孔讲人设计持力层的深度
E.端承型桩若采用锤击沉管成孔,沉管深度控制应以贯入度为主,以设计持力层标高对照为辅

30.高炉内衬砌筑时,( )砌体的标高应以出铁口中心为基准。
A.炉底
B.炉缸
C.炉腰
D.炉身
E.炉喉 。www.ttjzk.com

三、案例分析题(共5 题.(一)、( 二)、( 三) 题各20 分。( 四)、(五)题各30 分)

(一)
背景资料
某施工单位中标西部一冶炼厂扩建工程,项目部根据施工场地狭窄、工期紧及当地气候干燥少雨,西北风较多等特点,采取如下方案:
一、施工路面做了硬化处理,施工现场不做排水设施;
二、临时设施按规划图布置,其中消防道路路面宽度为3m;围墙用高1.5m 的铁栏杆制作;喷砂和钢结构制作均为露天作业。
三、因钢结构制作占用部分工程用地,故要求钢结构制作实施每天三班倒作业。

临时设施规划图如下:

问题
1.生活区的哪些设施布局存在安全隐患?说明原因。应怎样处理?
2.哪些设施布局将会对环境产生污染?请简述理由。
3.若生活区发生火灾,消防存在哪些问题?
4.本案例中,项目部采取的方案中还存在哪些问题?请简述理由。

(二)
背景资料
某项目部承担一个大型冶炼工程项目。该项目是当地重点工程,工期紧,质量要求高,但中标价格偏低,成本压力较大。合同约定工程材料由项目部负责采购。项目实施过程中,发生如下情况:
一、项目经理用包工包料方式将部分主体工程分包给几个劳务公司,以加快工程进度。
二、为了提高混凝土的外观质量,项目部大量采购新的钢模板,并将模板费用在本工程中一次摊销。
三、为了加快结构吊装速度,项目部在上级批准的施工组织设计的基础上又自行增加了多
台大型吊车,扩大了作业面。由于交叉作业,部分吊车时干时停,有的100t 吊车只吊装2t的构件。
四、项目部管理人员更换频繁,造成部分工程资料丢失。

问题
1.该项目经理将部分主体工程分包给劳务公司的做法是否正确?简述理由。
2.项目部怎样才能有效控制材料的采购成本?
3.情况二的做法对成本有何影响?怎样徽才有利于成本控制?
4.情况三的做法为什么不妥?请提出正确的做法。
5.项目部加强成本管理的正确做法是什么?若工程资料丢失会有什么影响?

(三)
背景资料
某项目部承担一大型冶炼工程,在施工过程中发生了施工质量事故。具体情况如下:
一、该工程主厂房有厂房钢柱126 根,每根钢柱平均重约22.5t。在安装时发现16 根钢柱部分焊缝高度不够。项目部决定重新制作l6 根钢柱。
二、某设备基础为大体积混凝土基础。为加快施工进度,项目部制定的施工方法是:分层浇筑,分层浇筑厚度为0.6m。施工完成后,项目部自检发现基础质量不合格。项目部在制定处理方案时,决定只把基础露出地面的部分作抹光处理。
三、项目都对设备基础进行抹光处理后,继续进行机械设备安装。
四、当监理工程师发现设备基础的质量事故后,立即以“质量通知单”的形式通知项目部。项目部认为已作了处理。

问题
1.项目部决定重新制作l6 根钢柱的处理方案是否正确?简述理由。
2.项目部制定的大体积混凝土设备基础施工方法和质量事故处理方案是否正确?简速理由。
3.项目部继续进行设备安装的做法是否正确?项目部在发现质量事故后,首先应做什么?
4.监理工程师的做法是否正确?按质量事故处理程序,项目部对该质量事故应如何办理? 。www.ttjzk.com

(四)
背景资料
某施工单位承建一大型冶炼工程项目,签订施工合同后,项目部编制了项目管理实施规划大纲。

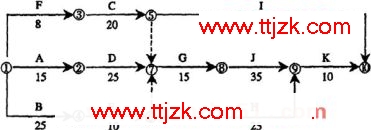

为了对该项目进度目标进行有效控制,项目部编制了单位工程,分部分项工程进度计划。其中一单位工程网络进度计划如下图所示。其中,E 工作与G 工作均为持续吊装作业,但现场仅安排一台吊车,先E后G。

[1] [2]  下一页

,06年冶炼工程管理与实务真题及答案
++《06年冶炼工程管理与实务真题及答案》相关文章
